中心供氧系統氧氣二級減壓箱的安裝方法
點擊:發布日期:2024-12-7


中心供氧系統氧氣二級減壓箱的安裝方法主要包括以下幾個步驟:


一、安裝前準備

1. 選擇減壓閥:確保選用的減壓閥符合醫療機構的需求,通常選用壓力為0.45MPa左右的減壓閥(表壓),如無特殊要求可選用自力式減壓閥。同時,檢查減壓閥的各部件是否完整無缺,如有損壞應及時更換。

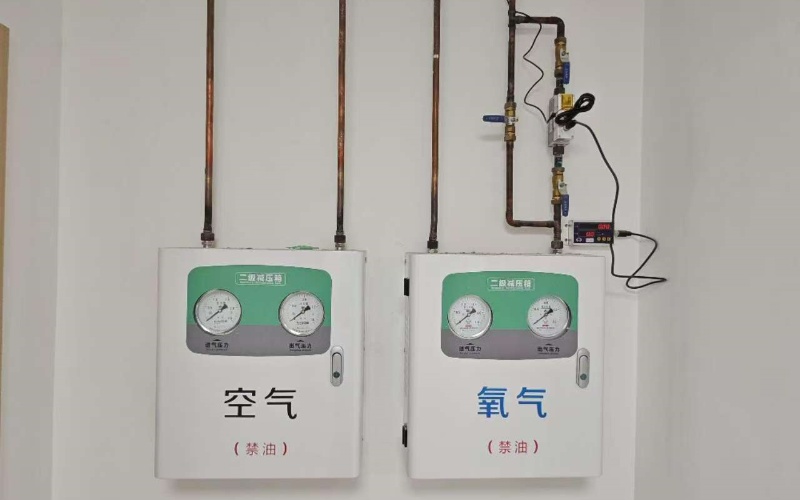

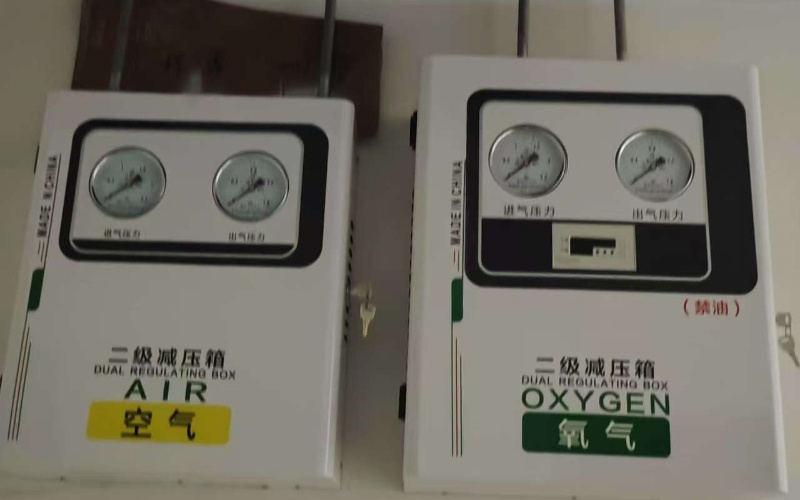

2. 確定安裝位置:二級減壓箱通常安裝在每個樓層與主管道連接處的支管道上,或病房所在樓層或手術室的氣體入口處。這個位置便于對管道及設備進行維護,同時也能有效地緩沖管道壓力,減輕對病人的影響,降低應用風險。同時,要考慮到其工作環境,避免安裝在潮濕、高溫、易受機械損傷或不易于維護的地方。

二、正式安裝

1. 固定減壓箱:將減壓箱固定在預定位置,確保安裝牢固,無松動現象??梢允褂眉t外線水平儀在減壓箱的幾個關鍵位置進行測量,確保減壓箱放置平穩。
2. 連接管道:連接減壓閥的進出口管道,注意管道焊接處應嚴密不漏氣,閥門與接頭應牢固可靠。使用專門的密封材料和工具,確保接口處密封良好。
3. 安裝安全防護裝置:安裝安全閥等安全防護裝置,確保在壓力過高時能夠自動打開,釋放壓力,確?;颊哂醚醢踩?。

三、安裝后調試與檢查

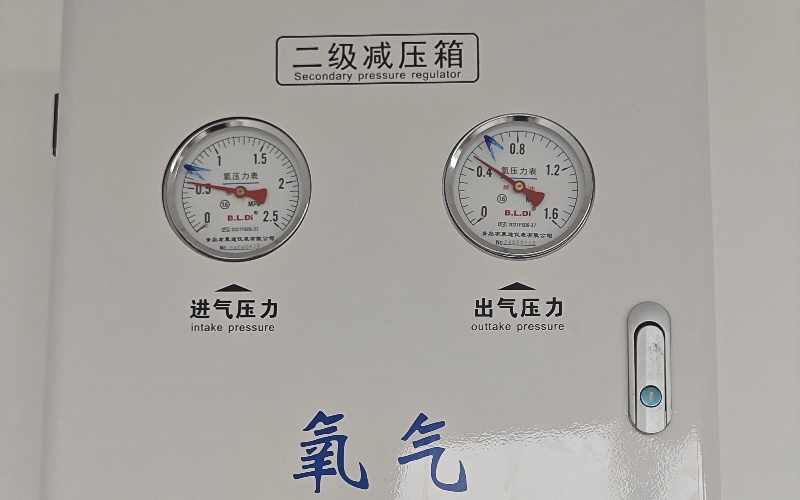

1. 調試減壓閥:安裝完成后,對減壓閥進行調試,檢查其工作是否正常,能否準確調節氧氣壓力。
2. 檢查漏氣情況:使用檢測氣體泄漏的小設備,在接口處和管道上仔細檢查是否有漏氣情況。
3. 定期維護:定期檢查減壓閥的橡膠件是否老化變質,如有需要應及時更換。同時,定期檢查減壓閥及整個供氧系統,確保系統運行穩定、可靠。

四、注意事項

1. 避免外力沖擊:在安裝和使用過程中,應避免減壓閥受到外力沖擊或碰撞,以防損壞。
2. 保持清潔:確保減壓箱及其周圍環境的清潔,避免灰塵和雜物進入減壓箱內部。
3. 專業培訓:操作人員應接受專業培訓,了解減壓箱的工作原理和操作方法,以確保安全使用。

通過以上步驟,可以確保中心供氧系統氧氣二級減壓箱的正確安裝和穩定運行,為醫療機構提供安全、可靠的氧氣供應。
